半導体の前工程と後工程の違い|図解でわかりやすく比較【期間・装置・企業】
半導体の製造工程は、大きく「前工程」と「後工程」に分けて説明されます。ただ、この2つの違いを調べると、記事によって境界の引き方が微妙に違っていたり、「BEOL」という似た言葉が出てきたりして、かえって混乱することがあります。
この記事では、前工程と後工程の違いを図解と比較表で整理したうえで、実は定義に幅があること、そして混同されやすいFEOL・BEOLとの関係まで解説します。英語表現や、それぞれで強い企業の違いもまとめました。
前工程と後工程の違い【比較表】
結論から整理すると、両者の違いは次のとおりです。
| 比較項目 | 前工程 | 後工程 |
|---|---|---|
| 目的 | ウェハーに回路を作り込む | チップを切り出し、使える部品に仕上げる |
| 扱う対象 | 円板状のウェハー(1枚に多数のチップ) | 個々のチップ(ダイ) |
| 主な作業 | 成膜・露光・エッチング・洗浄などの繰り返し | 切断・接合・封止・試験 |
| 代表的な装置 | 露光装置、成膜装置、エッチング装置、洗浄装置、CMP装置 | ダイシング装置、ボンディング装置、モールド装置、テスタ |
| 期間の目安 | 1〜3か月程度 | 1週間〜10日程度 |
| 清浄度 | 極めて高い清浄度が必要 | 前工程ほどではない |
| 担う企業 | ファウンドリ(TSMCなど)、IDM(Samsung、Intelなど) | OSAT(ASE、Amkorなど)、IDM |
| 装置市場の規模 | 約1,439億ドル(2026年予測) | 組立・パッケージング約67億ドル+テスト約153億ドル |
ひとことで言えば、前工程は「回路をつくる」工程、後工程は「製品に仕上げる」工程です。
前工程はウェハー単位、後工程はチップ単位で作業する、という違いも押さえておくと混乱しません。

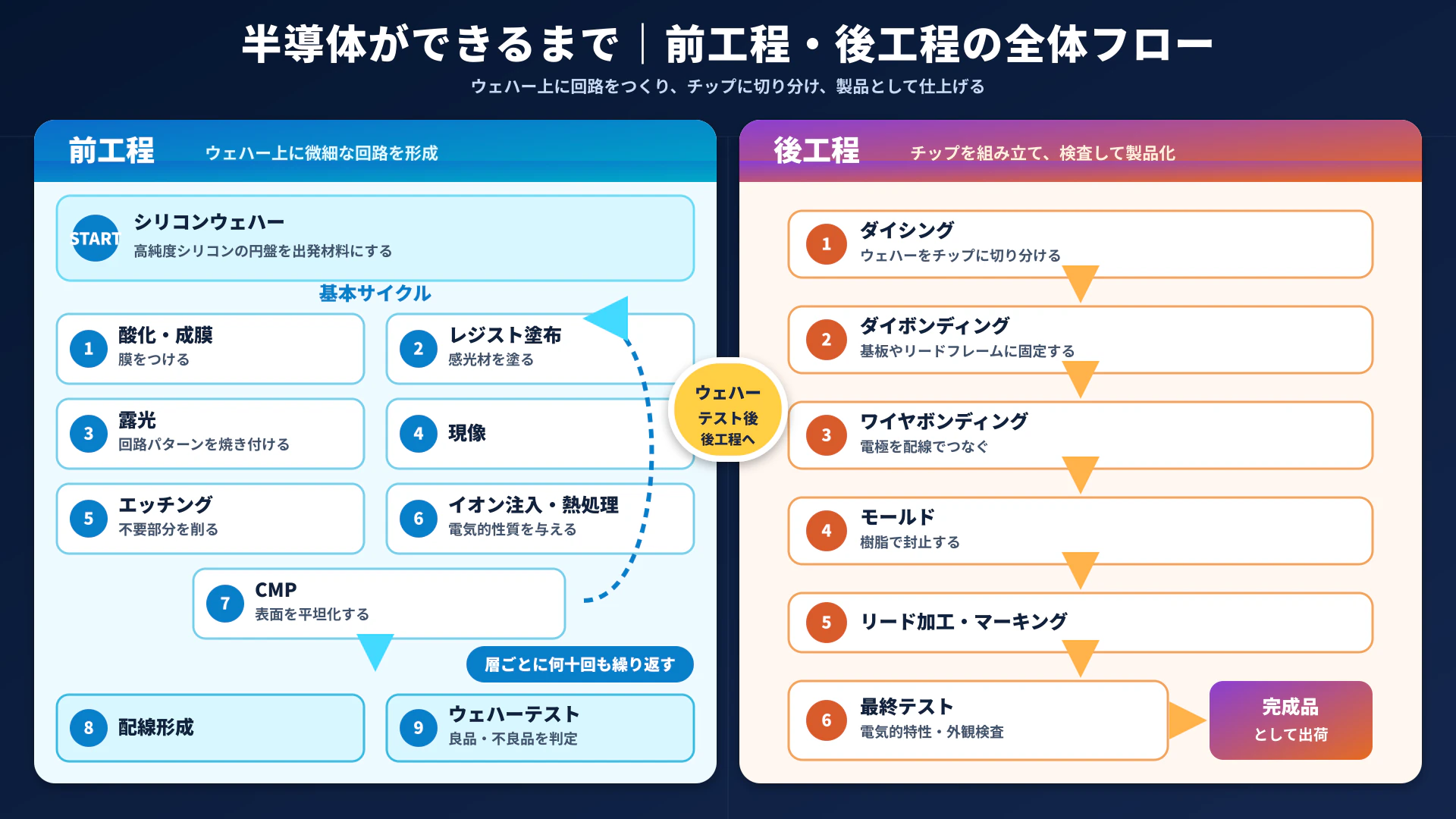

図解:ウェハーからチップになるまでの流れ
製造の流れを順に並べると、次のようになります。
【前工程】
シリコンウェハー
↓ 酸化・成膜(膜をつける)
↓ レジスト塗布(感光材を塗る)
↓ 露光(回路パターンを焼き付ける)
↓ 現像
↓ エッチング(不要部分を削る)
↓ イオン注入・熱処理(電気的性質を与える)
↓ CMP(表面を平坦化する)
↓ ここまでを層ごとに何十回も繰り返す
↓ 配線形成
↓ ウェハーテスト(良品・不良品を判定)
【後工程】
↓ ダイシング(チップに切り分ける)
↓ ダイボンディング(基板やリードフレームに固定)
↓ ワイヤボンディング(電極を配線でつなぐ)
↓ モールド(樹脂で封止する)
↓ リード加工・マーキング
↓ 最終テスト(電気的特性・外観検査)
↓ 完成品として出荷
前工程の最大の特徴は、工程が一直線ではなくサイクルの繰り返しである点です。
回路は何層も積み重ねて作られるため、同じ装置の前にウェハーが何度も戻ってきます。
最先端のロジック半導体では、この繰り返しによって工程数が1,000を超えることもあります。
くわしくは半導体製造装置とは?種類と役割を工程順にわかりやすく解説で解説しています。
一方、後工程は基本的に一方向に進みます。
工程数も前工程に比べればはるかに少なく、期間が短いのはこのためです。
前工程とは|ウェハーに回路を作り込む
前工程は、鏡面に磨かれたシリコンウェハーの表面に、トランジスタと配線を形成していく工程です。
英語では front-end process、あるいはウェハーを加工することから wafer fabrication(ファブ工程)とも呼ばれます。
ナノメートル単位の加工を行うため、わずかなホコリでも不良の原因になります。
そのため前工程の工場は極めて清浄度の高いクリーンルームで運用され、作業者は防塵服を着用します。
装置も1台あたり数億円規模のものが中心で、最先端のEUV露光装置になると数百億円規模とされています。
前工程を担うのは、TSMCやSamsung、Intelといったファウンドリ・IDMです。
日本ではキオクシア、ソニーセミコンダクタソリューションズ、ラピダスなどが該当します。
後工程とは|チップを製品に仕上げる
後工程は、回路が完成したウェハーをチップ単位に切り分け、パッケージに封止して製品にする工程です。
英語では back-end process、または Assembly and Test(A/TとかAT) と呼ばれます。
後工程は外部委託されることが多く、受託専門の企業はOSAT(オーサット、Outsourced Semiconductor Assembly and Test)と呼ばれます。
台湾のASE、米国のAmkor、中国のJCETなどが代表的です。
日本ではイビデンや新光電気工業などがパッケージ基板の分野で存在感を持ちます。
後工程は長く「前工程に比べて技術的な難度が低い」と見られてきましたが、この評価は近年大きく変わりました。理由は後述します。
実は境界に幅がある|「どこまでが前工程か」は一通りではない
ここが、前工程と後工程を調べたときに混乱しやすい最大の理由です。
日本半導体製造装置協会(SEAJ)が公開している製造工程の解説では、前工程に回路設計、フォトマスク製造、ウェハー製造(単結晶の引き上げから鏡面研磨まで)までが含まれ、ウェハーの良品判定までが前工程、組立以降が後工程として整理されています。
一方で、一般的な解説では、前工程をウェハーに回路を形成するウェハープロセスのみを指す狭い意味で使うことも多く、ウェハー製造は「さらに手前の工程」として別扱いにされます。
さらに、ウェハーの段階で行う電気的検査(ウェハーテスト、プロービング)については、前工程の最後に置く説明と、後工程の最初に置く説明の両方が存在します。
| 工程 | 広い意味の区分(SEAJの整理など) | 狭い意味の区分(一般的な解説) |
|---|---|---|
| 回路設計・マスク製造 | 前工程に含む | 前工程の手前として別扱い |
| ウェハー製造(インゴット〜研磨) | 前工程に含む | 前工程の手前として別扱い |
| ウェハープロセス(回路形成) | 前工程 | 前工程 |
| ウェハーテスト | 前工程の最後 | 後工程の最初とすることも |
| 組立(ダイシング以降) | 後工程 | 後工程 |
つまり、どちらかが間違っているわけではなく、文脈によって境界の引き方が変わるのが実情です。
記事や資料を読むときは、その資料がどちらの意味で使っているかを確認すると混乱を避けられます。
また近年は、TSV(シリコン貫通電極)の形成やバンプ形成のように、前工程の装置を使いながら実質的にはパッケージのための加工にあたる工程を、中工程(ミドルエンド)と呼んで区別することも増えています。
FEOL・BEOLとの違い|「後工程=BEOL」ではない
前工程・後工程と並んでよく登場するのが、FEOLとBEOLという用語です。
これらは名前が似ているため混同されがちですが、まったく別の区分です。
FEOL(Front End Of Line)とBEOL(Back End Of Line)は、いずれも前工程の内部を区切る言葉です。
| 用語 | 指す範囲 | 位置づけ |
|---|---|---|
| FEOL | トランジスタなど素子そのものを形成する段階 | 前工程の前半 |
| MOL | 素子と配線をつなぐコンタクトを形成する段階 | 前工程の中間 |
| BEOL | 多層の金属配線を形成する段階 | 前工程の後半 |
| 後工程(back-end process) | ダイシング以降の組立・封止・試験 | 前工程の後ろの別工程 |
英語にすると「BEOL」と「back-end process」はどちらも back で始まるため特に紛らわしいのですが、BEOLはウェハー上の配線工程であり、パッケージ工程ではありません。技術文書を読むときや、面接・技術面談の場では、この区別ができているかどうかで理解度の印象が変わります。
英語では何と言う?
海外の資料を読む際に必要になる表現をまとめます。
- 前工程:front-end process、wafer fabrication(fab process)
- 後工程:back-end process、assembly and test(A&T)
- 後工程の受託企業:OSAT(Outsourced Semiconductor Assembly and Test)
- 前工程用装置:WFE(Wafer Fab Equipment)
- ウェハーテスト:wafer test、probing
- 最終テスト:final test
市場統計では、前工程装置がWFEという区分で集計されることが多く、後工程は assembly & packaging と test に分かれて発表されるのが一般的です。
なぜ今、後工程が注目されているのか
かつて半導体の性能向上は、微細化によってトランジスタを小さく詰め込むこと、つまり前工程の進歩によって実現されてきました。しかし微細化のペースが鈍り、コストも急増したことで、別の方法が求められるようになります。
そこで重要性を増したのが、複数のチップを組み合わせて1つの高性能な製品に仕上げる技術です。役割ごとに分けたチップをつなぐチップレット、メモリを積み重ねるHBM、それらを高密度に配置するCoWoSなどの先端パッケージ技術は、いずれも後工程の領域にあたります。
AI向け半導体では、この後工程の作り込みが性能を大きく左右します。「微細化だけでは性能が伸びない時代に、後工程が競争の主戦場になった」というのが、近年の構造変化です。
市場データにもそれは表れています。SEMIの2026年7月の予測では、2026年のテスト装置は前年比31.0%増と、前工程装置(同23.1%増)を上回る伸びが見込まれています。チップが複雑になるほど、検査の負担も重くなるためです。
前工程と後工程では、強い企業が違う
担い手が異なるため、関連する企業も分かれます。
| 領域 | 代表的な半導体メーカー | 代表的な装置メーカー |
|---|---|---|
| 前工程 | TSMC、Samsung、Intel、キオクシア、ラピダス | ASML、Applied Materials、Lam Research、東京エレクトロン、SCREEN、KLA |
| 後工程 | ASE、Amkor、JCET(OSAT)、各IDM | ディスコ、東京精密、TOWA、ASM Pacific、Besi |
| テスト | ― | アドバンテスト、Teradyne、東京エレクトロン(プローバ) |
日本企業は、前工程では洗浄・熱処理・コータデベロッパなど、後工程ではダイシング・封止・テストといった領域で高いシェアを持っています。前工程・後工程のどちらにも強い企業が存在するのが、日本の装置産業の特徴です。
よくある質問
前工程と後工程では、どちらが難しいのですか?
求められる技術の性質が異なるため、単純な比較はできません。前工程はナノメートル単位の加工精度が求められ、装置も工場も巨額の投資を要します。一方で後工程は、異なる材料を組み合わせて熱や応力に耐えさせる必要があり、先端パッケージでは前工程に迫る精度が求められるようになっています。
日本企業はどちらに強いのですか?
装置分野では両方に強みがあります。前工程では洗浄装置のSCREENホールディングス、コータ・デベロッパの東京エレクトロンなど、後工程ではダイシングのディスコ、封止装置のTOWA、テスタのアドバンテストなどが世界的な地位を占めています。
就職・転職では、どちらの分野を選ぶべきですか?
どちらにも需要がありますが、傾向は異なります。前工程は工程数が多く、プロセスごとの専門性が深いのが特徴です。後工程は先端パッケージの拡大で投資が伸びている領域で、材料・熱・実装といった知識が生きます。装置メーカーの職種や働き方については、別記事でくわしく取り上げる予定です。
前工程と後工程を合わせると、製造にどのくらいかかりますか?
製品によって異なりますが、前工程に1〜3か月程度、後工程に1週間から10日程度が目安とされます。設計や需要予測から出荷までを含めると、半導体は非常にリードタイムの長い製品です。半導体不足が起きたときに、すぐには供給を増やせない理由のひとつがここにあります。
まとめ
- 前工程は「ウェハーに回路をつくる」工程、後工程は「チップを切り出して製品に仕上げる」工程
- 前工程はウェハー単位・サイクルの繰り返し、後工程はチップ単位・一方向に進む
- 境界の引き方には幅があり、設計・ウェハー製造・ウェハーテストの扱いは資料によって異なる
- FEOL・BEOLは前工程の内部区分であり、後工程(back-end process)とは別物
- 先端パッケージの普及により、後工程の重要性が急速に高まっている
それぞれの工程で使われる個別の装置については、今後の記事でくわしく解説していきます。
